Проведен технический совет по объекту строительства «Поликлиника ГБУЗ РБ Бакалинская ЦРБ»

02 сентября 2025 года, в ГБУЗ РБ Бакалинская ЦРБ проведен технический совет по объекту строительства «Поликлиника ГБУЗ РБ Бакалинская ЦРБ» (национальный проект «Продолжительная и активная жизнь»).

Строительная готовность: 46%

По состоянию на сегодняшний день выполнено устройство фундаментов, устройство стен подвала из блоков ФБС, устройство стен и перегородок первого и второго этажа, стяжка полов первого этажа, вынос наружных сетей канализации, монтаж плит перекрытий.

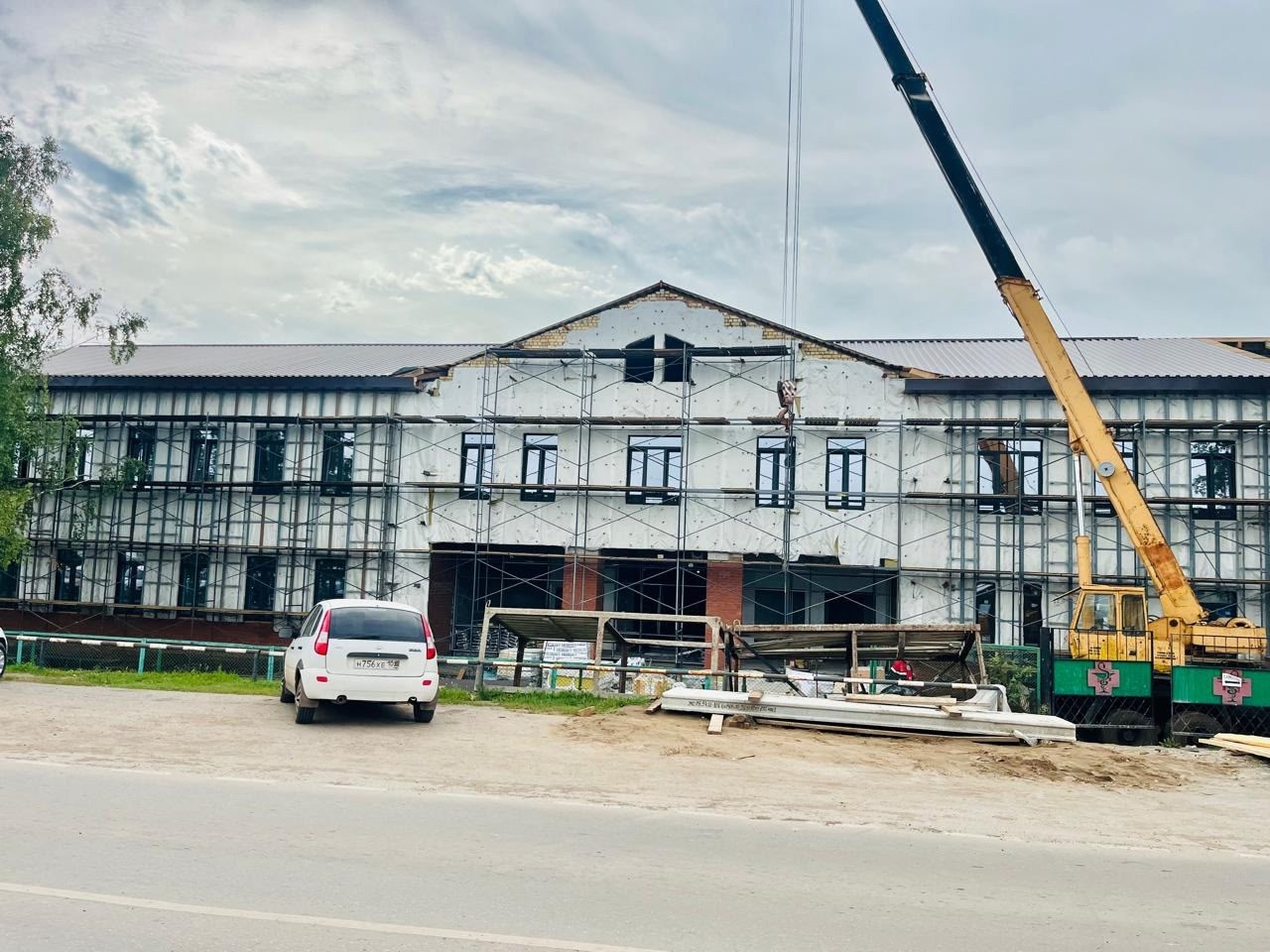

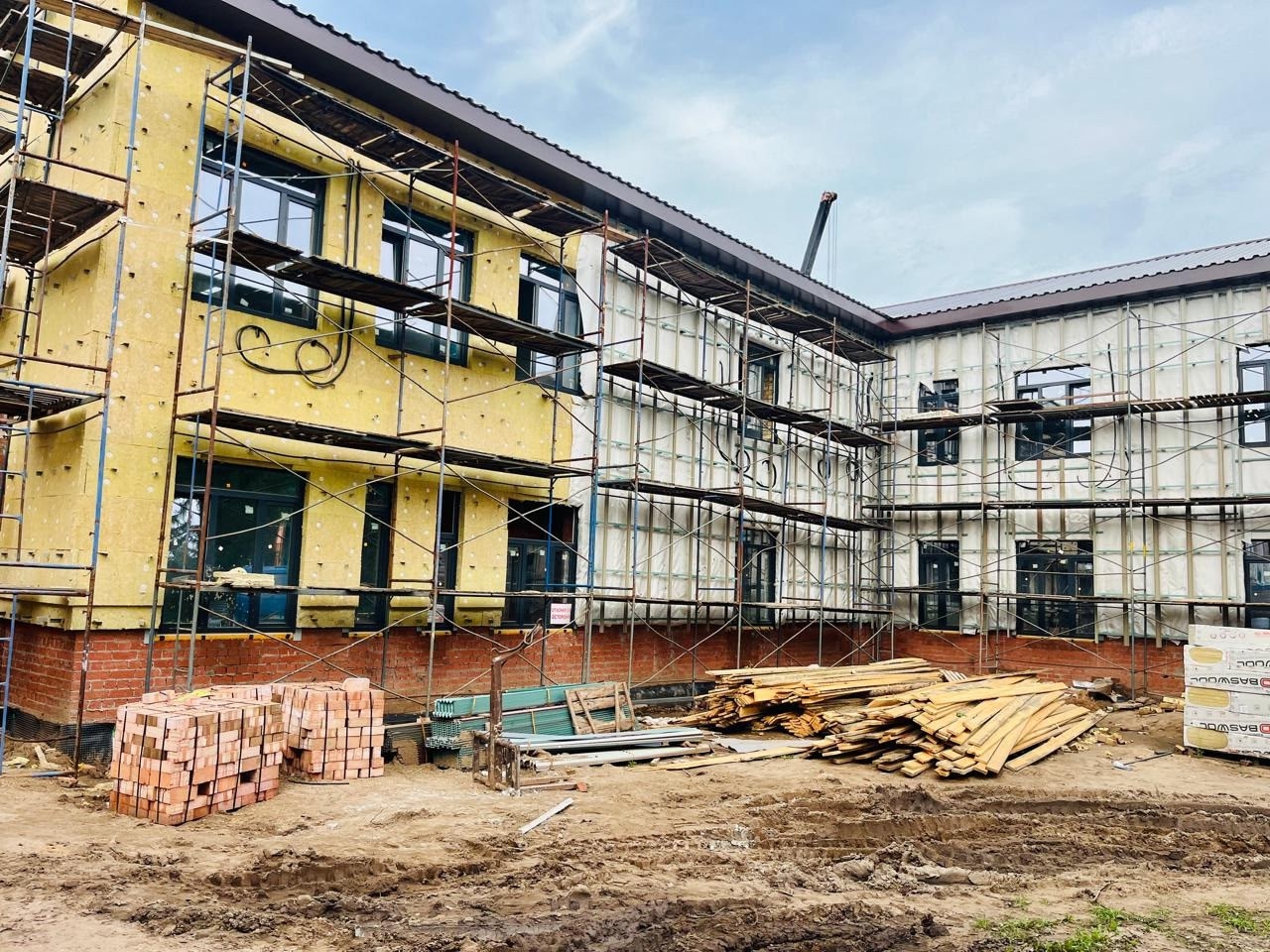

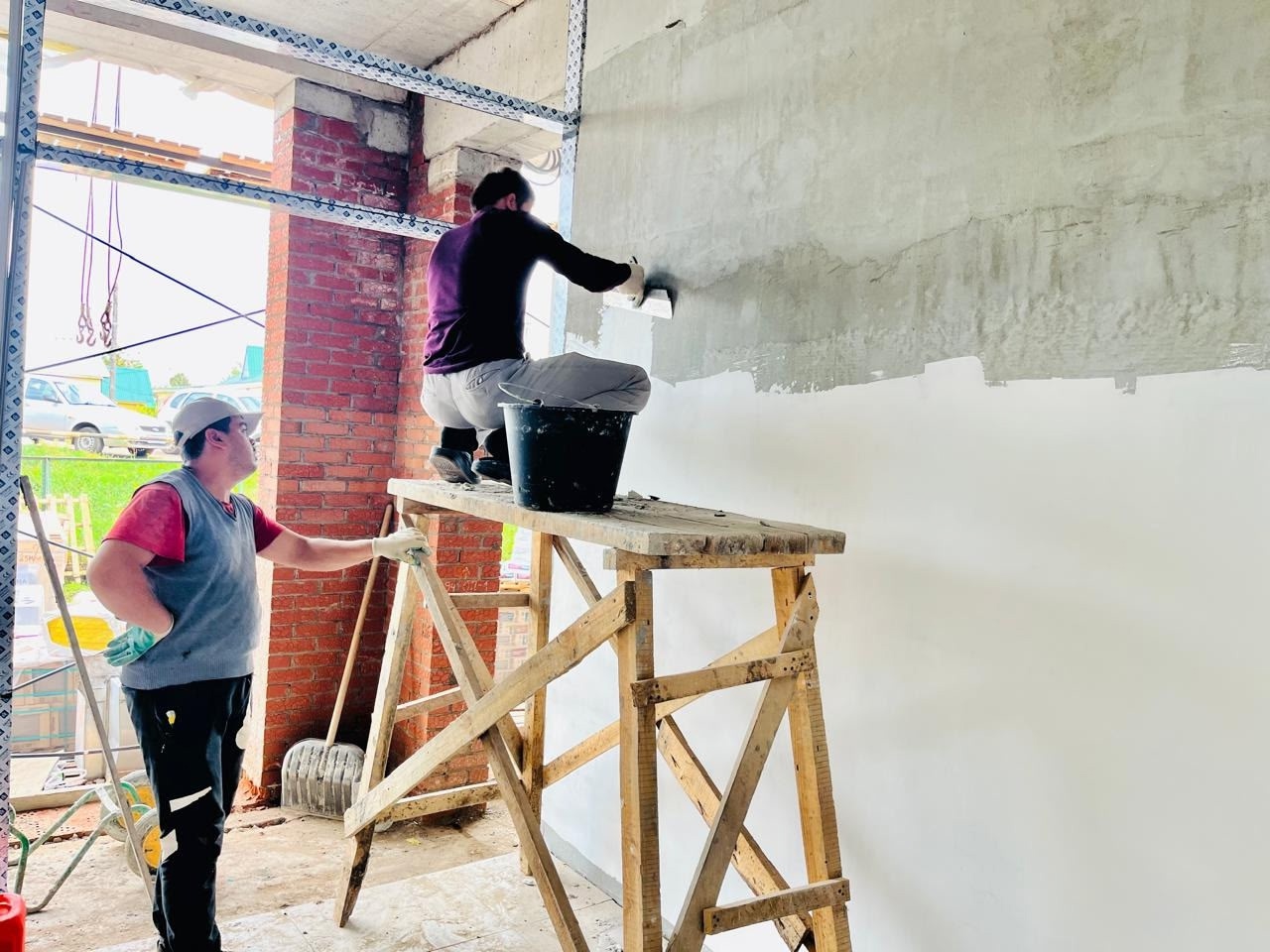

Ведётся монтаж скатной кровли и перекрытия металлом крыши, шпаклевка стен и перегородок второго этажа, устройство плитки стен и полов первого и второго этажа, прокладка трасс слаботочных систем на первом и втором этаже, монтаж вентиляционной системы, электропроводка, штробление стен под подрозетники на втором этаже, устройство фасада, отделочные работы, электромонтажные работы, устройство теплотрассы, разработка траншеи для прокладки силового кабеля электроснабжения, устройство порталов.
